<wbr id="0p4dr"><legend id="0p4dr"></legend></wbr>
  • <wbr id="0p4dr"></wbr>

  • <sub id="0p4dr"><listing id="0p4dr"></listing></sub>
    <form id="0p4dr"><span id="0p4dr"><track id="0p4dr"></track></span></form>

    <sub id="0p4dr"></sub>
    <form id="0p4dr"></form>
    1. 北京市磚煙筒拆除
      北京市磚煙筒拆除
      產品價格:¥10000(人民幣)
    2. 規格:完善
    3. 發貨地:本地至全國
    4. 品牌:
    5. 最小起訂量:1支
    6. 誠信商家
      會員級別:標準會員
      認證類型:企業認證
      企業證件:通過認證

      商鋪名稱:江蘇省三里港高空建筑防腐有限公司

      聯系人:陸經理(先生)

      聯系手機:

      固定電話:

      企業郵箱:954833@qq.com

      聯系地址:江蘇省鹽城市亭湖區世紀大道金融城

      郵編:224000

      聯系我時,請說是在焊材網上看到的,謝謝!

      商品詳情

        煙囪維修公司,磚煙囪維修打抱箍施工方案

           江蘇三里港高空維修安裝防腐有限公司是從事各種水泥煙囪、磚煙囪、水塔、造粒塔、鍋爐鋼架,等高空構建筑、防腐、維修、安裝資質齊全的專業性企業。經過二十多年的艱苦創業,現已發展成領導班子過硬、技術力量雄厚、施工隊伍龐大、管理先進、資源豐富的現代化的企業,企業信譽和科技含量均在國內同行處于領先地位。目前擁有職工900多名,其中技術人員110名,下屬5個分公司:有建筑防腐公司、油漆安裝公司、保溫工程公司拆除斜正公司、防水堵漏公司、公司榮獲中國防腐蝕施工一級企業!

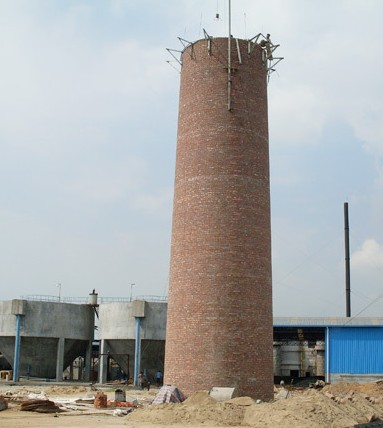

        1. 煙囪維修工程, 磚煙囪打包箍 工程概況

        煙囪高度為50,煙囪結構為磚結構.煙囪頂口直徑為1.6.由于煙囪在長期的復雜環境下運行.煙囪出現橫向和縱向裂縫.現根據貴單位的委托我公司根據有關技術規范和施工實踐編制本施工方案.

        2.編制依據

        2.1xx 單位的要求

        22《混凝土結構加固技術規范》(CECS25:90

        2、3《煙囪設計規范》(GBJ51-83

        23《煙囪結構設計規范》(GB1089

        2、6《建筑結構荷載規范》(GBJ9-87)

        27煙囪加固施工圖紙

        第二章   磚煙囪打包箍主要施工方案及措施

        18252211566

        一、煙囪總體施工方案

        1、施工工藝:

        1、裂縫修補肉眼觀察較為嚴重的裂縫,采用在裂縫處鑿20mm×20mm的槽,用膨脹水泥砂漿壓實抹平的方法進行處理。

        2、囪身設環向箍與縱向鋼板的加固

        對囪身+45.00m+0.00m范圍內采用加環形鋼箍板與縱向鋼板的方法進行加固處理。在囪身最頂部(標高+45.m~+42.50m)范圍內,可見裂縫很少,據說是由于高空原因沒有對此高度范圍囪身進行檢測。根據原結構設計圖,此高度范圍段囪身有1道加強的圈梁,囪口壁厚加強為490mm,在1道圈梁中有1500mm高度范圍內壁厚為160mm。據此,我們估計這高度范圍內裂縫不會很嚴重,建議在施工時,有關技術人員上去認真觀察,再考慮是否對此高度范圍內的囪身進行加固。

        +43.50m~+00.00m范圍內加環形鋼箍板用6mm厚、寬600mm的扁鐵制作,環箍高度方向的間距1000mm,囪身在縱向設8道厚6mm、寬600mm的扁鐵進行加固。先用Φ10螺栓將縱向鋼板固定在煙囪筒壁,在安裝環向鋼箍板的位置用的水泥抹平,再安裝環形鋼箍板,鋼箍板用M18螺栓必須擰緊,使環形鋼箍板和筒壁緊貼,環向鋼箍板與筒壁之間的空隙用膨脹水泥填充,最后焊接環形鋼箍板的接頭以及縱、環鋼板交接的位置。

        4、施工順序

        一.煙囪筒裂縫的處理――裂縫修補――安裝縱、環向鋼板

        二、施工分項施工方法

        1、施工準備

        a)為了更好地完成工程的施工任務,避免施工過程中由于技術準備不充分而影響施工的正常進展現象出現,要切實組織好技術人員做好充分的技術準備工作,在認真,全面,細致了解施工文件和技術規范.

        根據工器具使用計劃,各施工組對本施工隊需要的工器具進行核對、檢查.修復或購置,3日前完成,保證正常施工.

        B)材料控制本工程使用鋼板打包箍,嚴格控制材料的質量,特別是鋼材水泥。

        c)水泥立窯水泥。提供合格證和檢測報告。

        d)砂石控制石子、砂子的含量,其指標必須符合規范要求。

        e)鋼材質量提供合格證

        2、煙囪筒身裂縫部分的處理

        a)本工程采用座式登高板的施工方法.

        b)施工方法是局部酥裂縫部位松用小錘敲擊,并擴大范圍。并將其敲開的混凝土用專工具通過垂直運輸工具到地面。

        c)質量控制  用小錘敲擊煙囪表面,裂縫部位施工人員按煙囪的部位檢查,每人每個部位檢查兩次。

        3、裂縫修補

        a)此項工程用座式施工方法,用水泥砂漿抹平.

        b)施工方法是用人工方法鑿開裂縫。達到設計要求。并將其敲開的碎磚用專工具通過垂直運輸工具到地面。

        c)質量控制  施工人員看煙囪的表面裂縫。施工人員按煙囪的部位檢查,每人每個部位檢查兩次。

        d)檢查完畢用水清洗,用水泥砂漿補平。

        3、安裝縱、環向鋼板

        a)首先測定根據煙囪的周長,并記錄。煙囪的包箍在地面先做好。并涂刷防腐材料。

        b) 安裝縱、環向鋼板使用施工。

        c)先安裝縱向鋼板,并用膨脹螺絲固定在煙囪上,然后再安裝施工平臺橫向鋼箍。并電焊。

        d)質量控制  煙囪的包箍按圖紙的要求。

        f)包箍橫縱向之間的連接處焊接完,并刷防腐材料。

      在線詢盤/留言
    7. 0571-87774297
      91精品国产综合久久婷婷
